圖紙會審:按專業分別整理
1)施工單位領取圖之后,應有項目技術負責人組織技術、生產、預算、測量、分包方等有關部門和人員對圖紙進行審查。
2)圖紙審查應形成記錄圖紙會審記錄表格式,由施工單位將參加圖紙會審的各部門和人員所提出的問題按專業整理,匯總,報建設(監理)單位,由建設(監理)單位提交給設計單位做設計交底準備。
3)圖紙會審由建設單位組織設計、監理和施工單位技術負責人及有關人員參加。施工單位負責將設計交底內容按專業匯總、整理、形成圖紙會審記錄。
4)圖紙會審記錄應有建設、設計、監理和施工單位的相關負責人簽認,形成正式圖紙會審記錄。不得擅自在會審記錄上涂改或變更其內容。
通過圖紙會審可以使各參建單位特別是施工單位熟悉設計圖紙、領會設計意圖、掌握工程特點及難點,找出需要解決的技術難題并擬定解決方案,從而將因設計缺陷而存在的問題消滅在施工之前。
="text-align: left; text-: 2em;">圖紙會審不得替代設計變更程序!問題提出并記錄,設計可答疑或回應解決方法,但涉及圖紙變更的必須出具設計變更文件。
設計變更洽商記錄:
1)設計變更是施工過程中,由于設計圖紙本身差錯,設計圖紙與實際情況不符,施工條件變化,原材料的規格、品種、質量無法達到設計要求,及員工提出合理化建議等原因,需要對設計圖紙部分內容進行修改而辦理的變更設計文件。設計變更時施工圖的補充和修改記載,應及時辦理,內容詳實,必要時應付圖,并逐條注明應修改圖紙的圖號。

2)設計單位應及時下達設計變更通知單,設計變更通知單應有設計專業負責人以及建設(監理)和施工單位的相關負責人簽認。

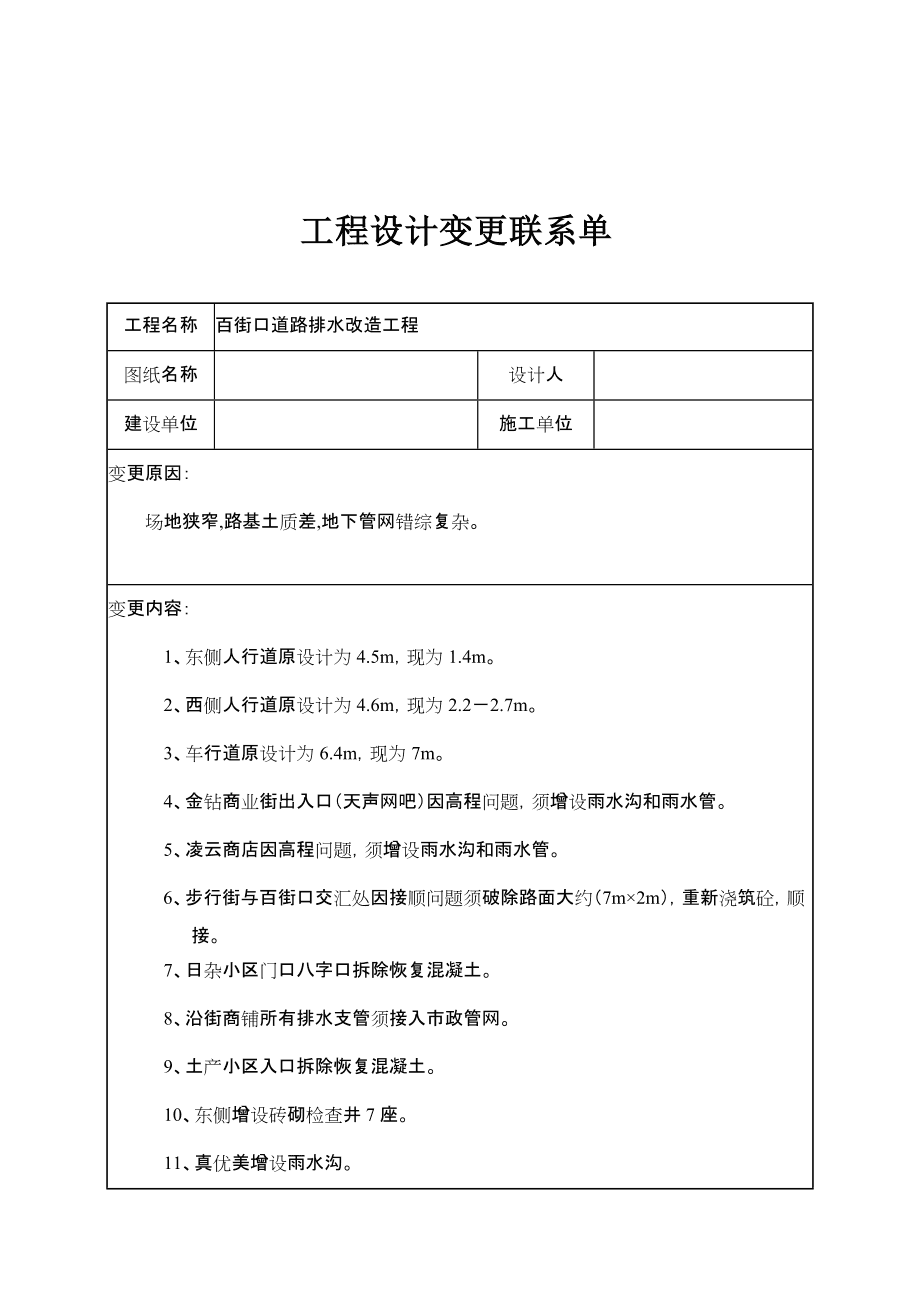

3)工程設計由施工單位提出變更時,涉及鋼筋代換、細部尺寸修改等重大技術問題,必須征得設計單位和建設、監理單位的同意。
4)工程設計變更由設計單位提出,如設計計算錯誤、做法改變、尺寸矛盾、結構變更等問題,必須由設計單位提出變更設計聯系單或設計變更圖紙,由施工單位根據施工準備和工程進展情況,作出能否變更的決定。
5)遇到下列情況之一時,由設計單位簽發設計變更通知單或變更圖紙:
①當決定對圖紙進行較大修改時。
②施工前施工過程中發現圖紙有差錯,做法、尺寸有矛盾,結構變更或與實際情況不符時。
③由建設單位對建筑構造、細部做法、使用功能等方面提出設計變更時,必須經過設計單位同意,并由設計單位簽發設計變更通知單或設計變更圖紙。
工程洽商:是施工過程中施工、建設、監理單位發現的問題提出的修改,并經各方簽字。
5、施工設施用材料、特種設備、計量設備校準證書進場驗證報批
施工設施(機具、措施用材料)備案表附件:
①施工設施用材料(產品合格證或出廠檢驗合格證)
②特種設備(制造許可證、產品質量檢驗證明書、合格證,并對復印件加蓋分包單位企業紅章
③計量設備校準證書(計量器具校準證書,使用期間嚴格執行周期校準圖紙會審記錄表格式,在有效期內)
